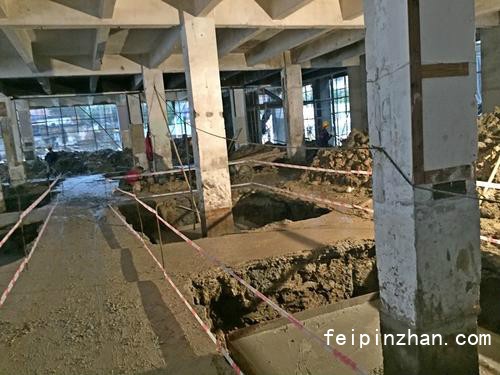

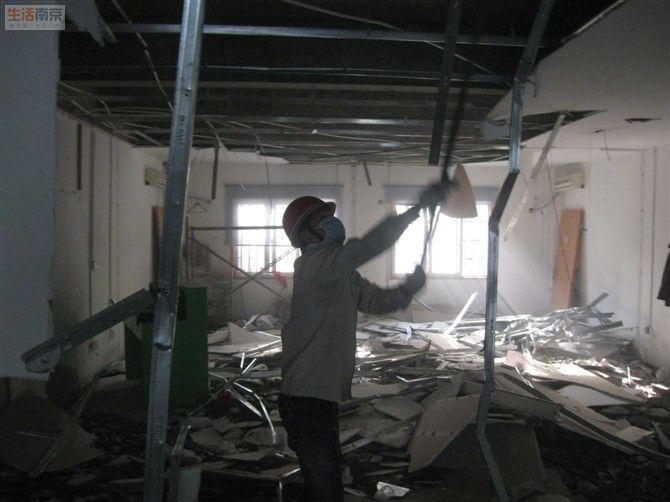

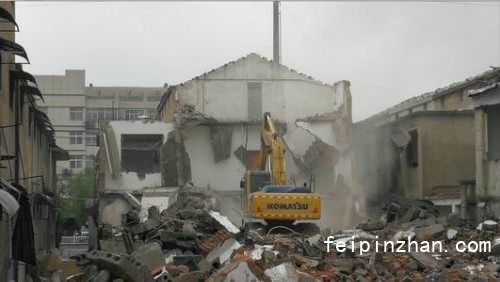

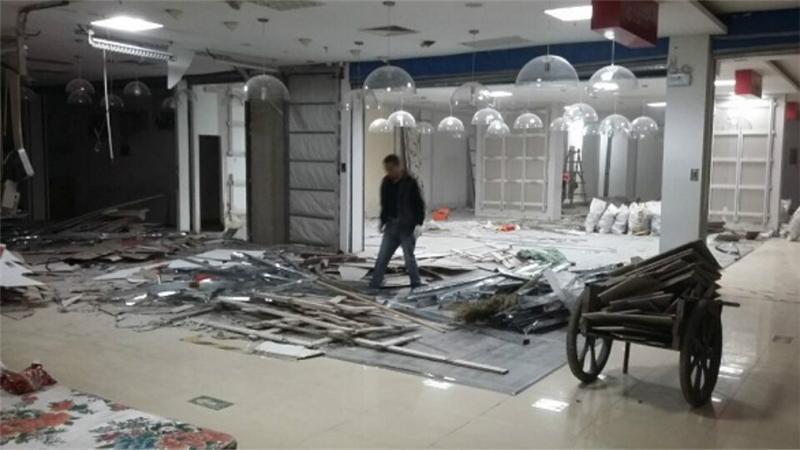

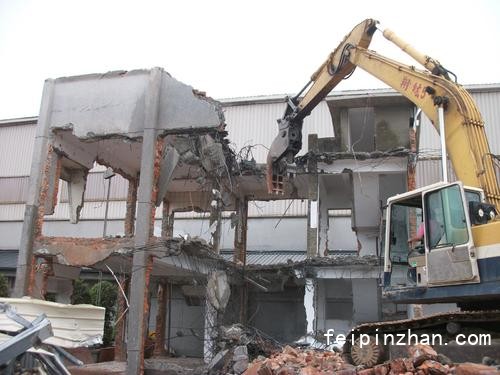

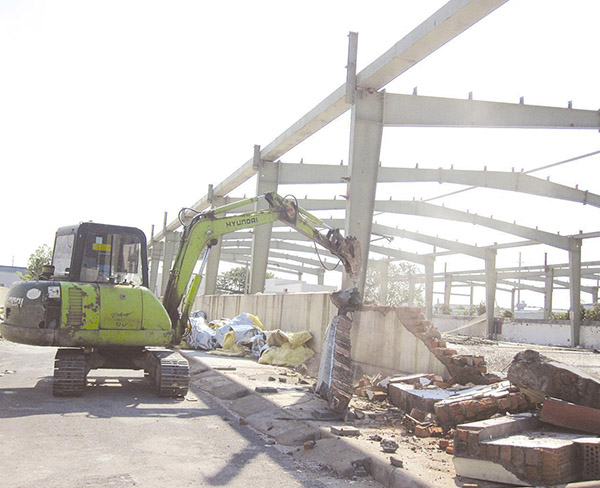

拆除旧厂房的注意事项:
1、建筑安全生产许可证。
2、文明施工证,要在建筑物拆除工程施工现场的围挡中做好。在房屋拆迁一的显着位置设置施工标志和安全警示标志,采取可靠的保护措施,实施封闭施工。
3、严格按照国家强制性标准,施工组织设计或拆除计划执行拆除施工作业。拆卸前,请切断电源并关闭天然气。手动拆卸通常应按自上而下,对称的顺序进行,并且不能同时拆卸多层,并且不允许垂直交叉操作。工作表面上的凹坑应关闭。拆卸一个零件时,应首先采取加固措施以防止另一零件被破坏。拆除一的建筑工人必须正确佩戴安全帽和其他劳动保护设备,并在高空工作时戴安全带,并且不要冒险。
4、在拆除过程中,禁止在地板上聚集人员或堆放物料。操作人员应站在稳定的结构或脚手架上工作,并将要拆卸的预制组件放在安全的地方。
5、在拆除过程中应对被拆除的物体采取有效的跌落控制措施。
6、拆除管道时,必须检查残渣的性质并采取相应措施以确保安全,然后才能进行施工。
7、开发安全技术管理并完善安全技术文件。
8、用于清理粪便的车辆应关闭或盖好,进出现场时应请特别人员指导。清理和运输渣cum的操作时间应遵循I行程所在地的有关规定。
旧厂房的设备拆卸说明:
3. 1施工过程流程图
从拆除电力和管道开始:施工计划→关闭所有港口→准备技术措施→措施设定→拆除设备支腿护栏→提升设备→90°转入下降位置→拖出车间→叉车运输→移交程序→处理结束
3. 2施工方法和技术措施(以5. 4t搪玻璃反应堆为例)
3. 2. 1施工前,管道的喷嘴以及设备的进出口应用塑料膜密封青岛厂房回收电话,以防止设备中的有毒有害气体进入大气。
3. 2. 2打开风扇进行现场通风,并打开车间的所有木门以引入新鲜空气。
3. 2. 3松开搅拌机和设备之间的连接螺母,使用横梁上的吊耳,并使用2t手拉葫芦拉出搅拌机,电机和减速器。用大的塑料布包住并紧紧地扣住开口。
3. 2. 4擦亮并消除反应堆4个牛腿和4个角上的密封材料,并卸下地脚螺栓。
3. 2. 5使用10t环链葫芦代替2t环链葫芦青岛厂房回收电话_北京厂房回收_广东省厂房拆除回收,并使用2套15mm千斤顶绳索悬挂在相应的牛腿上进行举升。
3. 2. 6用大撬棍撬起牛腿,将设备与基础分开,然后腾空,然后将其旋转45°至吊钩。动作应该很慢。禁止设备和横梁与横梁碰撞并损坏衬玻璃。
3. 2. 7当设备垂直接近地板时,请使用链式提升机抬起尾部并将设备在空中旋转90°以使其躺下。
3. 2. 8用2个自制的铸锭伞车装载了3t的货物,并将其放在一边。
3. 2. 9在设备的两侧放置一块10cm * 5cm的木板,以防止设备滚动。
3. 2. 10同时推拉2辆卡车,将设备运出车间后,用5t叉车移至指定的临时仓库,并进行移交到工厂的程序。
3. 3对无需特殊耳朵的设备拆卸
3. 3. 1制作人字形杆:使用75 * 5无缝钢管,长4m(取决于植物的高度,尽可能长),竖立在左右(或前后)上)。
3. 3. 2人字形杆的角度为60°,使用15公斤绳索作为绳子将杆围起来,使杆的顶部位于设备的重心
3. 3. 3个人字形杆的顶部装有耳盘,并在耳盘上悬挂了2-5t手拉葫芦。使用两点提升设备。提起后,旋转45°以避开支撑点并放下钩子。
3. 3. 4当设备重达两吨以上时,也可以用单根电缆将其吊起。
3. 3. 5三洋之后的操作方法可以参考反应堆的操作方法。
3. 4空调箱拆卸
3. 4. 1使用空调箱吊索设置吊耳,吊耳可以用角钢(L60×6))点焊在垂悬的橘子上,并悬吊一只1t的指针在角铁中拉葫芦。
3. 4. 2同时抬高空调箱,使其与吊架梁分离,取下梁,然后同时缓慢释放挂钩,并放下空气。条件框。
3. 4. 3因为设备体积大,可以与制造商协商使用工厂建筑物的大阳台打磨特殊的起重出口。
3. 4. 4在工厂大楼外的20吨提升机的帮助下,采用了举重方法,将其从工厂大楼中抬起后,用叉车将其叉开。
3. 4. 5由于工厂中有许多设备,因此无法实现机械化,因此在工厂的每一层(包括一楼)都抛光了出口,然后将起重机直接吊至大大提高了进度,缩短了工期。
3. 5个屋顶设备拆除
3. 5. 1原则上,它采用完全机械化的操作方法,即以液压卡车和叉车的形式进行。
3. 5. 2工厂大楼顶层的设备由一台25吨的液压卡车起重机吊起。工作直径通常≤10m,门架宽度为30m。如果未达到10m的直径青岛厂房回收电话,则可以将其拖到建筑物的屋顶,例如墙壁。葫芦。
3. 5. 3应事先拆除设备上的附件和围栏,放下后可以除去不影响举升的附件梯子。
3. 5. 4吊起各种设备之前,请先用大撬棍撬开,以确保设备除自身重量外没有任何外力或设备。
3. 5. 5提升指挥官必须具有工作证书,并且他必须在提升密码,手势和标志姿势方面与叉车司机保持一致。
化工厂的电气拆除
1必须为拆除现场的电源规划电源点(配电箱),并且不得随意拆卸生产车间中原始电气设备的电源。如果必须拆卸,则必须经生产车间和电气车间负责人批准后,由钳工将其拆除,然后才能使用。用于拆卸的临时配电箱应坚固,牢固,并具有防水防雨设施。盒子的门上有黑色的“电力”符号和文字警告标志。让某人负责并锁定它。
1. 2拆除现场的所有电气设备开关(电力和照明维护除外)青岛厂房回收电话,并且必须悬挂“禁止跳闸”标志。
1. 3临时电源线或所有临时电源(例如电焊炬,水泵,电机,临时照明设备等)的安装必须得到住所负责人的同意,并且由装配工架设之前,电气车间的负责人。拿起。
1. 3. 1在易燃易爆的柱子上拆卸时,安装的临时电气设备和电路开关应符合防爆规定。
1. 3. 2临时电缆的绝缘必须良好,并且在安装时必须采取可靠的安全保护措施。如果需要高架,室外的地面距离应不大于2. 5m,室外的距离应不大于3. 5m,过马路时的地面距离不应大于5m。绝缘的内部电阻应在通电之前进行测试,并且只有在合格后才能进行传输。
1. 3. 3使用后应立即拆除临时家用电器和电源线。
1. 4各种电气安全设备(保护装置)必须具有良好的绝缘性能,应由专人保管,并放置在指定的位置,以防止霉菌或酸碱腐蚀。
1. 5电焊机,水泵和其他电动工具的金属外壳必须可靠接地。手持电动工具必须根据GB3787的要求合理选择。 II类工具应在一般场所使用。如果使用I型工具,则必须将它们与漏电保护器或安全隔离变压器一起使用。在潮湿的地方或金属结构上作业时,必须使用II级或III级工具。如果在金属容器和管道中作业,则必须使用III类工具。使用前必须仔细检查所有工具。
1. 6临时安装在室外的机电设备和电源开关应配备防雨设施和照明设备。
1. 7拆除负责人必须任命一个专门人员来负责停电和送电。
1. 8不允许现场工作。如果必须申请带电工作,则必须申请带电工作证书,该证书必须由电气工程技术人员和相关家庭部门的负责人批准,并确认存在可靠的安全措施,并且可以在监护下进行的。
1. 9卸下电路之前,请熟悉每个电气系统的平面图和系统图。并在断电之前与房东的对应工程师联系以确认系统回路。在拆除影响预定的电路之前,请咨询房东的相应工程师,并在拆除前采取保护措施。
1. 10化工厂二楼的配电站及其配电箱和机柜被保留。
1. 11化工厂大楼的过道照明系统是临时保留的。
1. 12家化工厂建筑物中的烟雾探测器的一部分区域,在移走悬挂的平屋顶之前,首先在中央控制室中关闭该区域中的烟雾探测器报告回路。
