广州监控安装计划
“工业计算机监控系统抗干扰技术规范”
“智能建筑设计标准”
“工业企业通信接地设计规范”
建筑物防雷设计规范
甲方对系统的详细要求
(二)施工的一般要求
在视频监视机制的建设计划阶段,我们将考虑如何在安装项目的整个过程中有效地管理和监视安装项目的质量。为了保证安装工程的质量,视频监控机制的建设规划应解决以下问题:
1、施工计划:在对监视的城市环境进行特定调查之后,与用户一起计划管道施工图。施工计划的合理性对于安装项目的质量至关重要。
2、施工过程:施工过程的过程水平与安装项目的质量直接相关,并且通过阐明设备操作的各个环节来确保对施工质量的控制。通常,整个施工过程分为管道安装和电缆安装与摄像头后端三部分。
3、施工管理:为安装项目的实施制定了详细的步骤,以方便安装项目施工的管理。控制施工步骤需要两个目标:确保工艺质量和及时纠正问题。
4、质量控制:施工方的用户和项目经理组成质量监督小组,并准备质量控制日志。
([三)构造方法
1、电缆连接
电缆连接由两部分组成:一个是用于室外传输介质的总线插槽广州监控安装,另一个是将传输介质引导到每个监视点的支管或电线插槽。从总线插槽到分支插槽或管线有过渡连接。放置在电线槽中的电缆不应紧贴第三层。放置在电线槽中的电缆密度过高,无法影响基础电缆的传输功能。
当电缆连接在线槽中遇到多匝时,该匝处应有足够的空间以确保电缆具有足够的硬直径。根据EIA / TIA569标准,非屏蔽电缆的硬直径不应大于导线直径的8倍。根据最新标准,之字形直径小于线径的4倍,以满足传输要求。但是重要的是,要坚持足够大的硬直径以确保电缆的传输功能。
对于长距离传输,使用多模或单模光纤进行电缆连接。光纤具有很强的抗干扰能力和远距离传输能力。因此,安装后不会再出现像通常的电缆那样的干扰或传输信号衰减的问题,但是光纤本身相对比较脆弱,臀部或弯曲度过高会导致纤芯破裂。因此,经验丰富的工程师应在安装过程中进行现场指导。
光纤的安装采用埋入,管道等方法。直接埋入光纤时,应在光纤通过的地方加警示标志,以免造成后续的施工破坏。
由于石英玻璃容易破坏光纤的芯线,因此绝对不能追上施工期间允许的最小直径。捆绑时至少为光纤直径的10倍;拉电缆时,电缆直径至少为光纤直径的15倍。其次,光纤的抗拉强度要比铜缆低,因此在施工过程中绝对不能赶上46N的抗拉强度。
在进入配线架之前,应适当捆扎光纤。进入配电箱后,应保留一些备用电线,以方便安装和保护。备用电缆应盘绕在光纤配线架的卷盘上。
2、总线之间的连接
总线之间的连接是安装项目中最混乱的部分。这是电缆和设备;设备与设备之间的融合。施工的这一部分应充分考虑环境影响和终止过程的影响。
总线之间的终止过程是直接影响该机制功能的重要诱因。连接附件的设备技术主要影响传输电缆的近端串扰和衰减,这两个参数是区分机制功能的重要依据。终端附件安装在接线柜或壁柜中。
根据设备插座的类型,将网络电缆连接到设备,事先制作一个匹配的网络连接器,然后再连接它。与设备端子或连接器连接。光纤已连接到设备,必须将光纤熔接在指定位置以形成一端,然后通过跳线将其连接到设备。
在连接过程中,必须清洁和钻孔电缆和光纤插座的位置,以防止由于诸如氧化之类的诱因而导致传输失败。为了确保这项工作的质量,这项工作在现场相关的熟练工程师的指导下进行。
二、施工过程时间表时间表编号建设内容完成标准所用的时间1吊臂安装镀锌线槽14天,吊杆安装2天固定后端连接管1天,水平和垂直3天电缆引入计划2天通过电缆孔,安装保护管通过电线4前端安装4天达到标准深度,沟槽平直5网络电缆敷设5天,电缆完好无损,到达连接点6铺设光缆2天,光纤完好无损并到达汇合室7填充室内电缆沟1天填充和压实8摄像机安装和调试4天固定,牢固,可靠的布线,保证使用9光纤熔接2天,光纤熔接端,光纤畅通10安装监控服务器和LCD屏幕2天,牢固固定,接线可靠,正常使用11系统总体配置调试达到设计要求2天,达到预期效果12摄像机,视频光收发器,录像机等设备编号1天正确有序编号13施工完成40天验收
([四)施工过程说明
一、施工过程草图

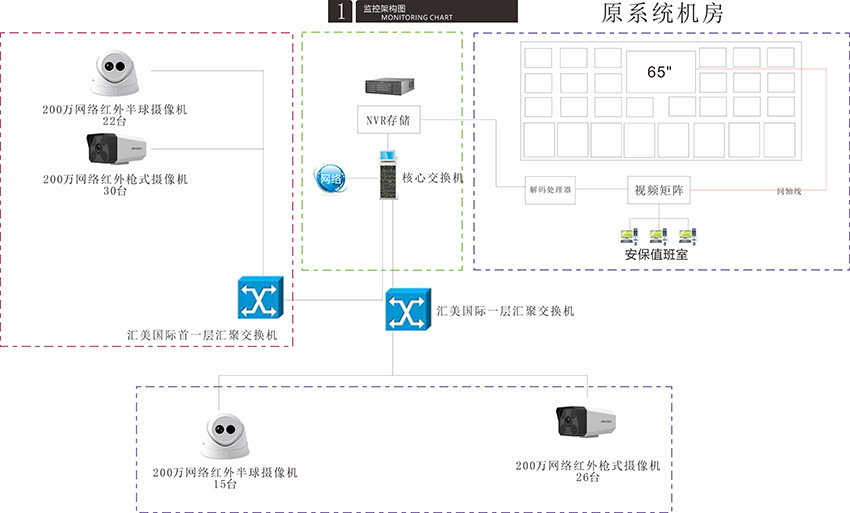

系统拓扑图:
([五)建设内容
建设内容从三个方面完成:室内电缆管道,管道和监控杆的安装,拉线的安装和设备终端的安装。
1、室外电缆管道和监控杆的安装:
在惠美世界视频监控项目中,它包括:室内线槽管道设备,前端管道,室内墙线槽或管道设备。
线槽管道与支架,监控装置之间的连接以及线槽的过渡连接符合国家钳工规程中接线装置的工艺和安全要求。
2、电缆敷设:
视频监控机构对电缆构造的技术要求比其他弱电流要高得多,这主要是由传输介质的特性决定的。在视频监视机制中,通常使用两种类型的传输媒体。一种是同轴电缆,另一种是光纤。它们的材料成分实际上与传输特性不同。标准的施工操作可能会减少传输功率消耗,甚至会损坏电缆。
惠美世界视频监控项目包括:室内光纤,6类非屏蔽网线,弱电箱装置
电缆敷设要求在施工过程中不得发生以下情况:
(1)由于过大的拉力和线槽的拐角,过渡连接不符合要求。
(2)网线张力过大会导致电路中的内部裂缝影响信号传输
(3)没有光信号通过光纤。这是由于拉动电缆时操作不当造成的。电缆严重弯曲且芯线断裂。这种情况在光纤弯曲中很常见。纤维。
为避免在施工过程中出现上述问题,ISO / IEC11801标准EIA / TIA569标准规定,网络电缆的拉力不得超过13磅(约20千克)。光纤的张力不能超过5磅(约8公斤)。
3、设备终止:
设备端接是指将各种类型的设备与其所使用的电缆连接到工作区域或配线间的整个机构中的过程。
慧美世界视频监控项目包括:摄像机终端,网络交换机终端,NVR录像机终端,视频监视器终端,防盗报告设备终端和火灾报告设备终端。
设备终止的级别将直接影响监视机制的功耗。公司对此进行严格控制,将严格要求所有设备的终止操作,并且必须按照设备手册或操作指南的要求安装设备。根据设备分类的不同类型,每个类别均由专业工程师完成。
([六)施工作业和施工质量保证方法
一、镀锌线槽装置
天花板吊索1.垂直布置2米,采用50 * 50不锈钢丝槽
二、网络电缆敷设
室内网络电缆的埋设应遵循规划要求,并将电缆从交叉口引至监测县。重用旧的监视点,检查后即可使用旧的。在设备的监视点和总线之间,必须先安装电线槽,然后再拉动电线。拉线时,请平稳平稳地向前移动。
埋入墙壁电缆时,应将PVC管固定在通过监测点和总线之间的墙壁上。然后将电缆从水槽中引出,通过管线管道到达监测点,并妥善保存。
保证方法:
1、检查预埋管道是否疏通,管道内的电线是否在适当的位置。如果没有,请先处理。
2、将电线穿入管道中时,请避免在电缆上施加过大的拉力。每米的张力不应超过7公斤,以方便维持线对的绞合距离。
3、敷设电缆时,请勿将电缆以死角放置或打结以确保电缆具有良好的功耗。当电缆埋在水平线槽中时,电缆应笔直,并尽量避免串扰*。
4、做好布线和维护工作,不要损坏维护套和踩踏电缆。
5、电缆宽度:在地板配线室和机房之间(从干线到地面再到背面)的电缆宽度,铜缆3〜5m,光纤7〜9m。
6、安装同轴电缆时必须检查同轴电缆,并且屏蔽层一定不要损坏。
7、敷设电缆后,将电缆分组并编号。
三、设备和终止
安装摄像机时,请根据规划图将壁挂摄像机安装在监视城市的外墙上。摄像机支架应使用膨胀螺栓固定,并与监视城市保留的同轴电缆,控制电缆和电源电缆连接。吊装摄像机安装在监控杆的横臂上,用固定螺栓或销钉固定,并与监控城市预留的同轴电缆和控制电缆连接。相机必须竖立牢固,以防止其滑落。接线应牢固,牢固可靠。
在安装红外报告设备时,请根据规划图在建筑物墙壁的外表面上将红外电子围栏安装在离地面5m的指定位置1.。红外电子围栏必须成对安装,并且每对必须安装在相同的高度。同时,使用膨胀螺栓将其可靠地固定。然后,分离并与保留的控制电缆和电源电缆连接。
安装视频光收发器,硬盘录像机,交换机和其他设备时,应将各种设备分层放置在总线之间的指定机柜中,以使其顺畅放置,然后用螺栓固定到机柜的机架上。 。铺设电缆时,请根据电缆安装专用连接设备的接线要求进行电缆连接。同轴电缆采用BNC连接器,控制电缆采用针脚,光纤应熔接到末端,然后跨接。
保证措施:
1、摄像机的安装高度应为2. 2m或更大。
2、摄像机的方向和仰角必须符合设计要求。
3、相机会尽量防止昏暗的光线。
4、应拧紧机柜中的设备安装螺母
5、在端接之前,应先捆扎机柜中的电缆,并使电缆束线整齐美观。连接的边缘应大约为1米。
6、制作连接器时,应使用专用的剥线钳剥去电缆护套,并且不应剥去绝缘层,并且在电缆后面不应形成任何断开连接。
7、接线正确,连接牢固,接触良好,接线整齐,美观,标志清晰。
([七)施工管理与控制
一、施工管理需要两个目标
1、控制整个构建过程,以确保每个过程井井有条,并且各个过程相互协调。
2、密切关注每个安装项目的进度和质量,并及时纠正所有问题。
二、实现施工管理的措施
1、实施施工负责人的责任制。项目负责人和用户的专业技术人员负责监督,质量控制团队由管道广州监控安装,电缆和终端梯队负责人组成,负责安装项目的进度和质量。
2、进入并离开进行签名。每个施工团队的人员都必须在考勤表上签名并写下进出站点的时间,中间也不例外。
3、填写施工日志。每个施工队的负责人必须在日志表中如实填写当天的施工进度,梯队负责人填写质量检查状态。
4、每层的每个过程完成后,项目负责人和负责人将进行检查,并填写施工过程质量检查表,该表将由双方的检查负责人签署
通过严格的管理,可以控制安装项目的质量,可以建立端接配件的过程,并且线路布置可以整齐,统一。
负责人的签名。
通过严格的管理,可以控制安装项目的质量,可以建立端接配件的过程,并且线路布置可以整齐,统一。
